每一次装修开工,
都是一份承诺的嘱托!
一份责任的开始!
同时也标志着首磊,
又获得一份肯定与信任!
带着首磊的企业精神,
源于需求,高于需求,
恪尽职守做好我们的每一个项目!
装修就像打怪升级,
大家都是一步步从小白变成大神。
其中的经历有的心酸,有的泪目;
当然,也有皆大欢喜。
装修如何完美避坑?
首磊,就是您的最优选择!

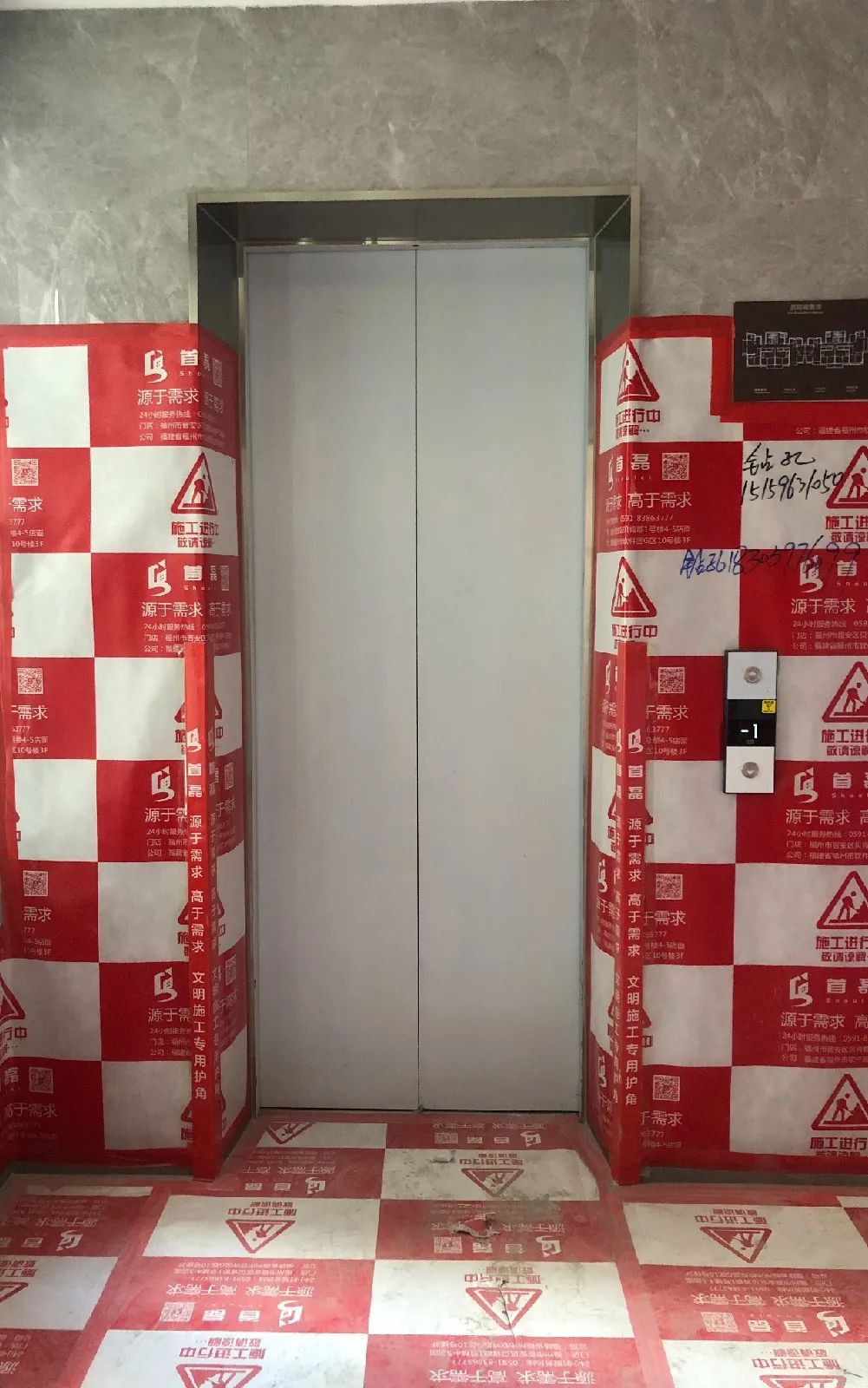

入户保护

砌墙时,在新旧墙交接处铲除原有粉刷层,钻孔并将孔内粉尘吹干净,新旧墙交接面需每隔50cm高度插入双排8mm钢筋,钢筋伸出墙面长度不得少于60cm,钢筋植入墙体或柱内须用植筋胶固定;

厨房、卫生间、阳台地面现浇不低于20cm防水地梁,倒制时需割掉原有楼板找平层,内置10mm螺纹钢筋;

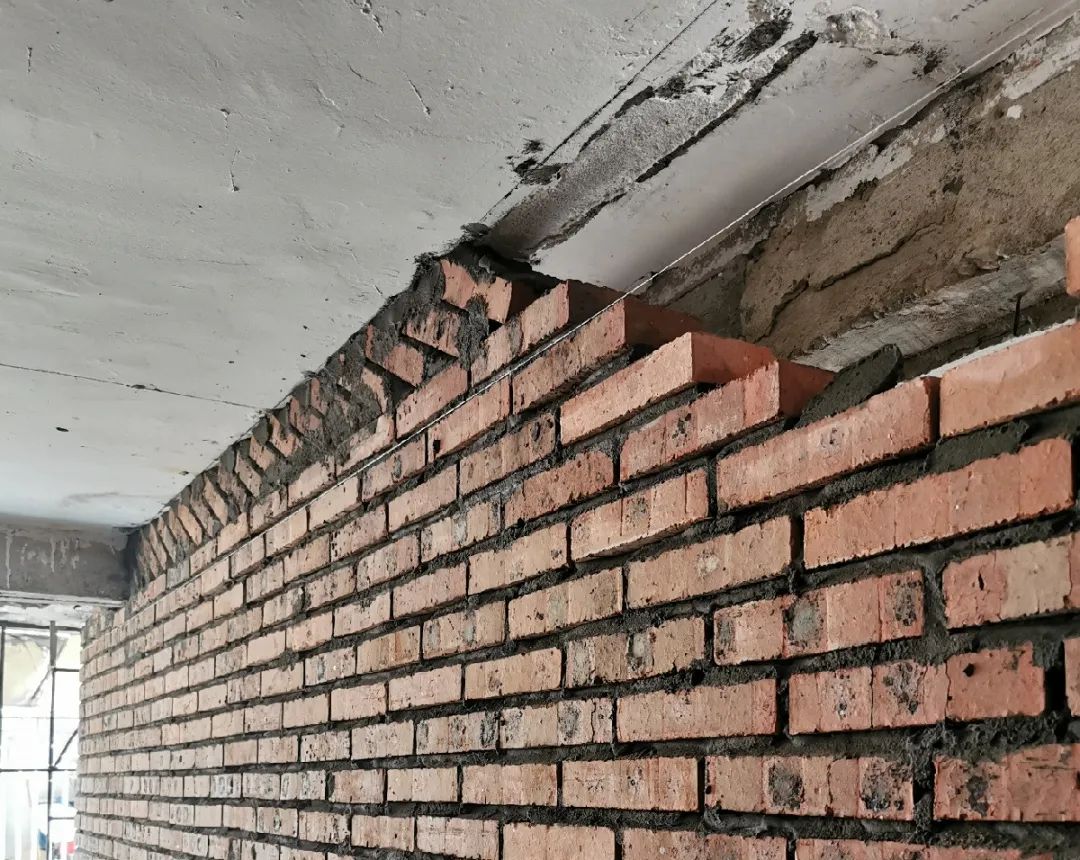

砌墙时整面墙需分两次并且间隔超过24小时,新砌墙体的顶砖必须斜砌;

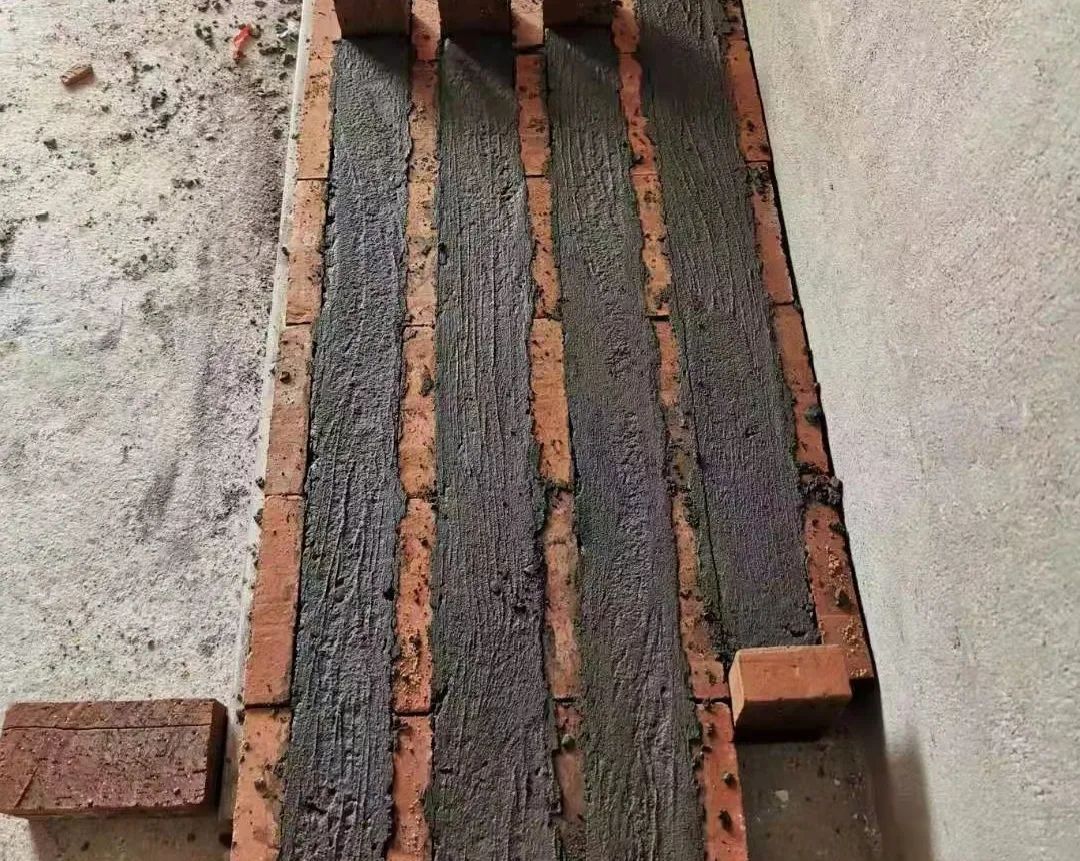

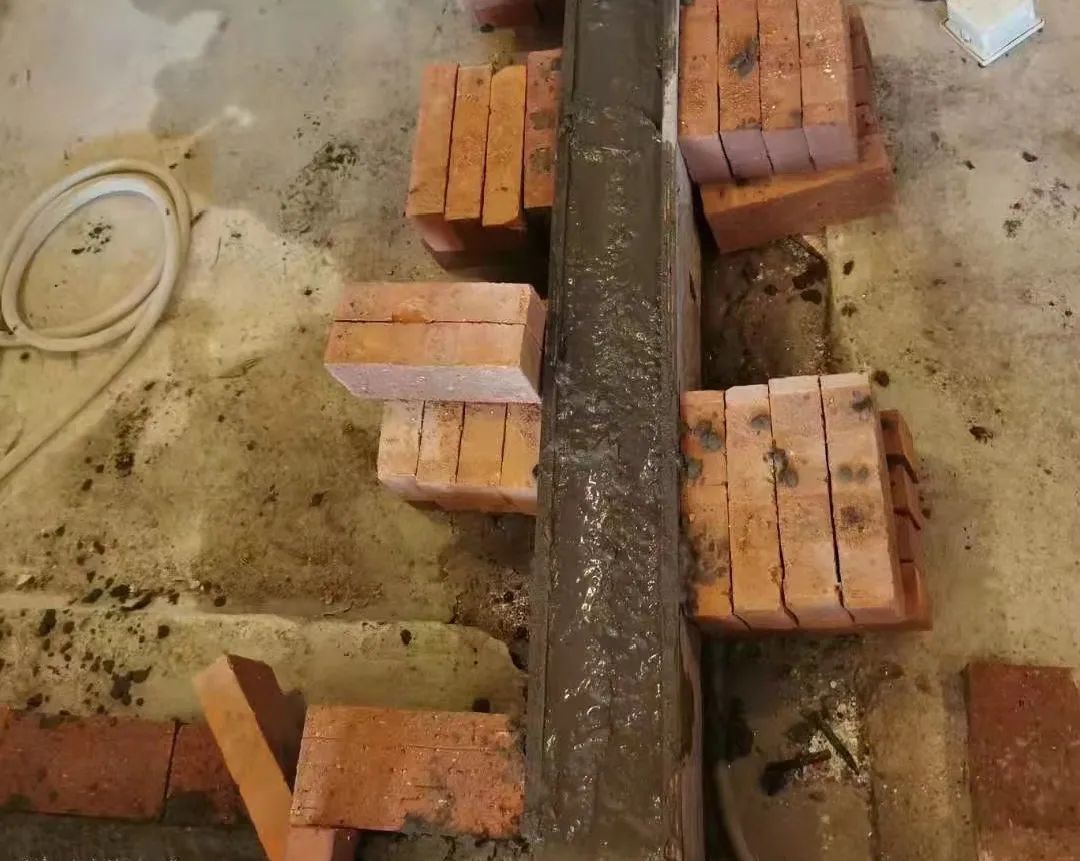

现场预制过门梁,门梁内植筋两根,整体更结实。

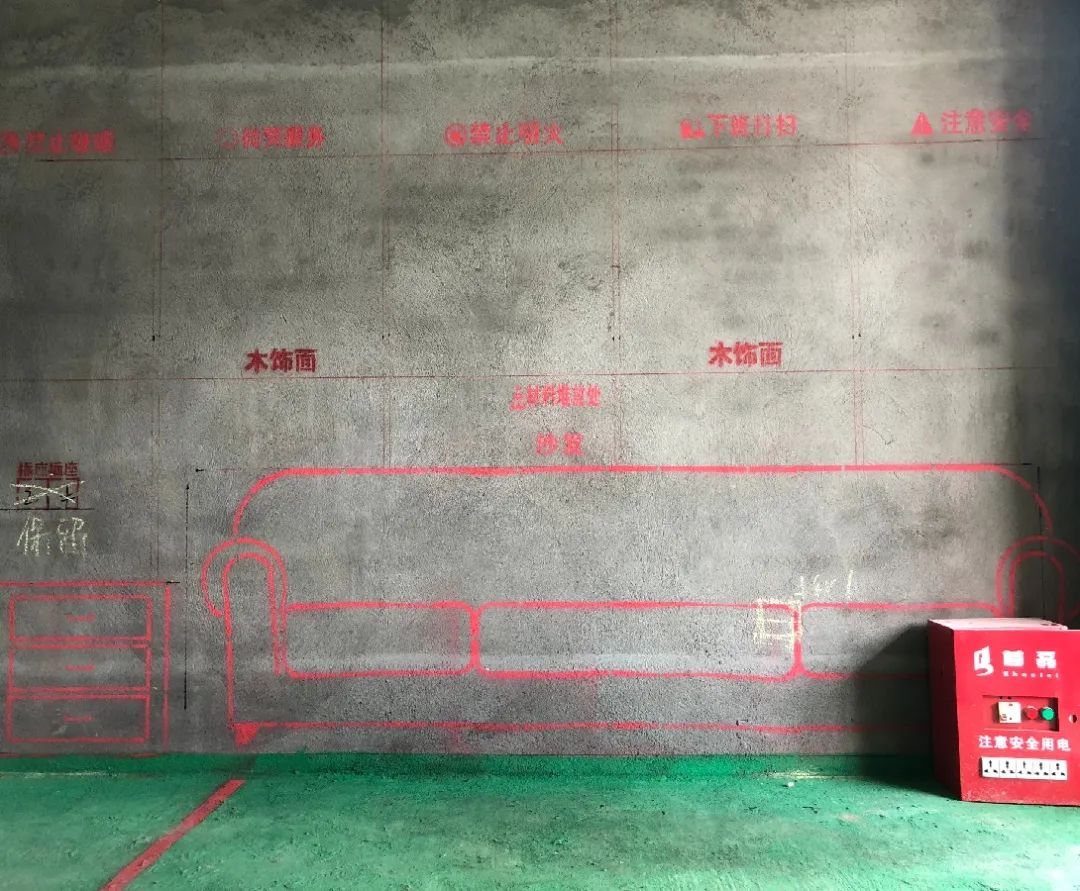

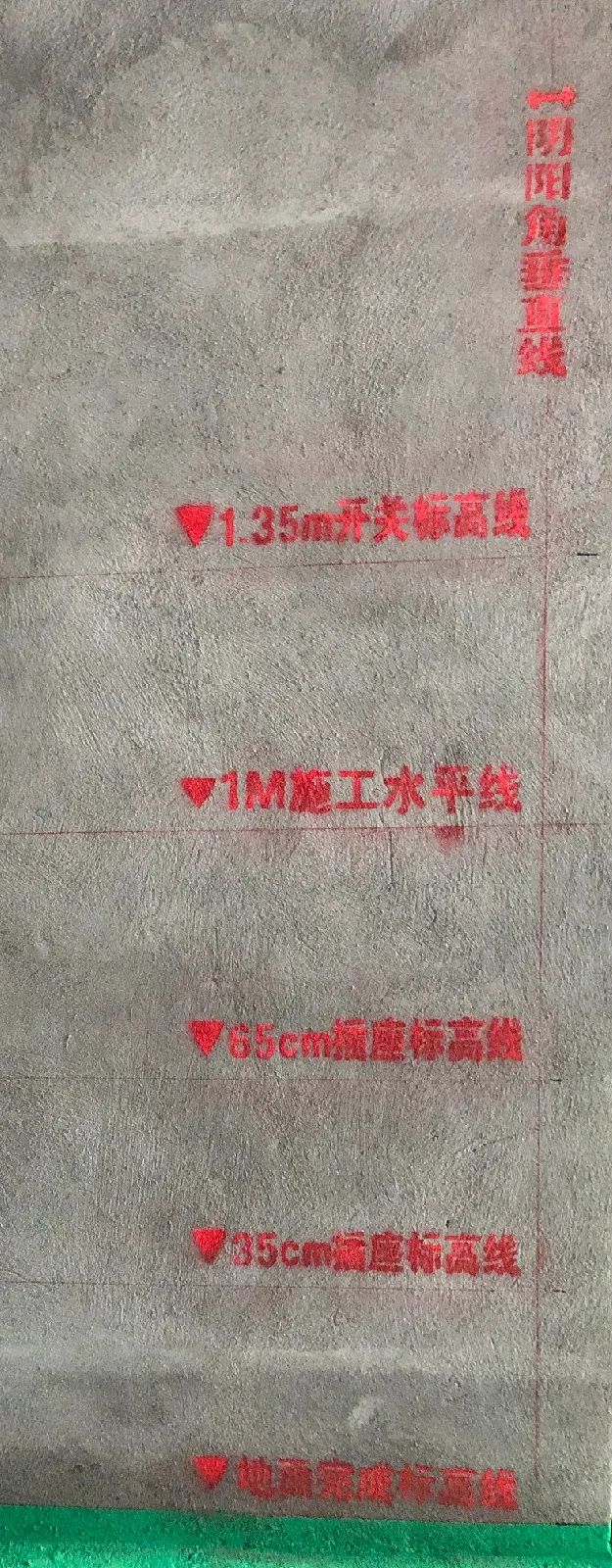

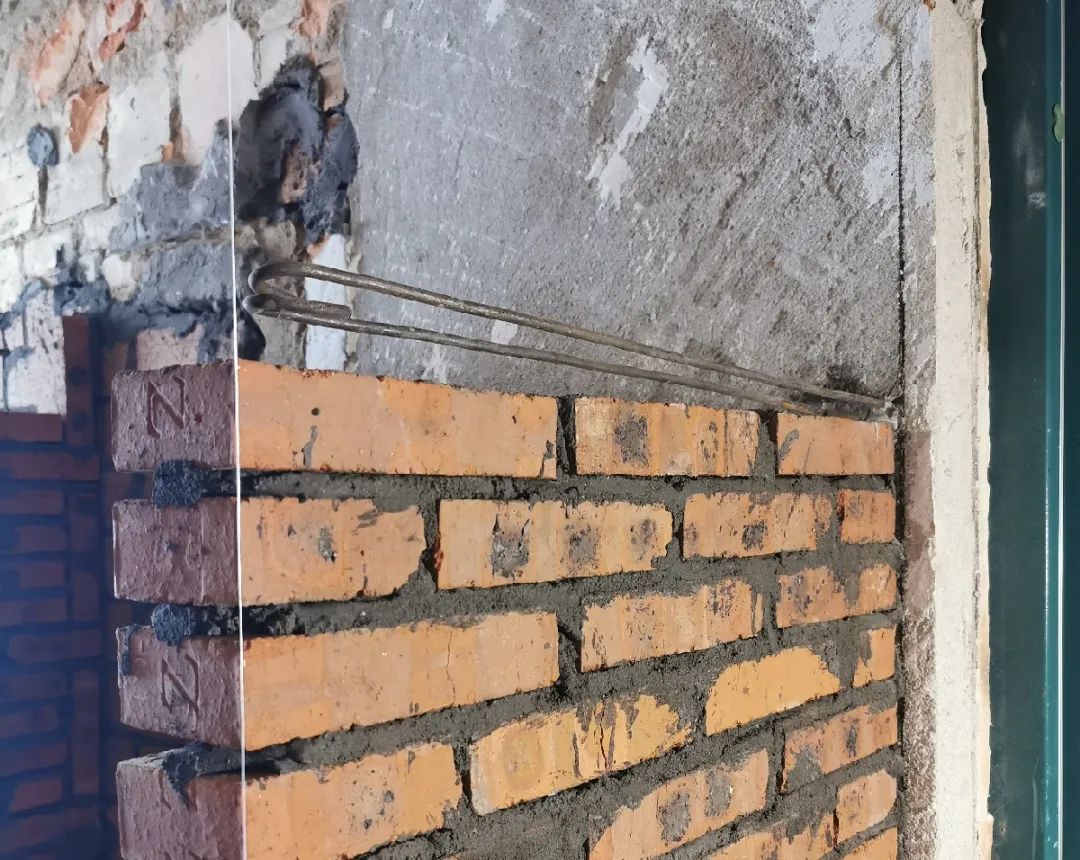

粉刷前必须打点冲筋,在新旧墙交界处需挂钢丝网,有效防止墙体后期开裂;

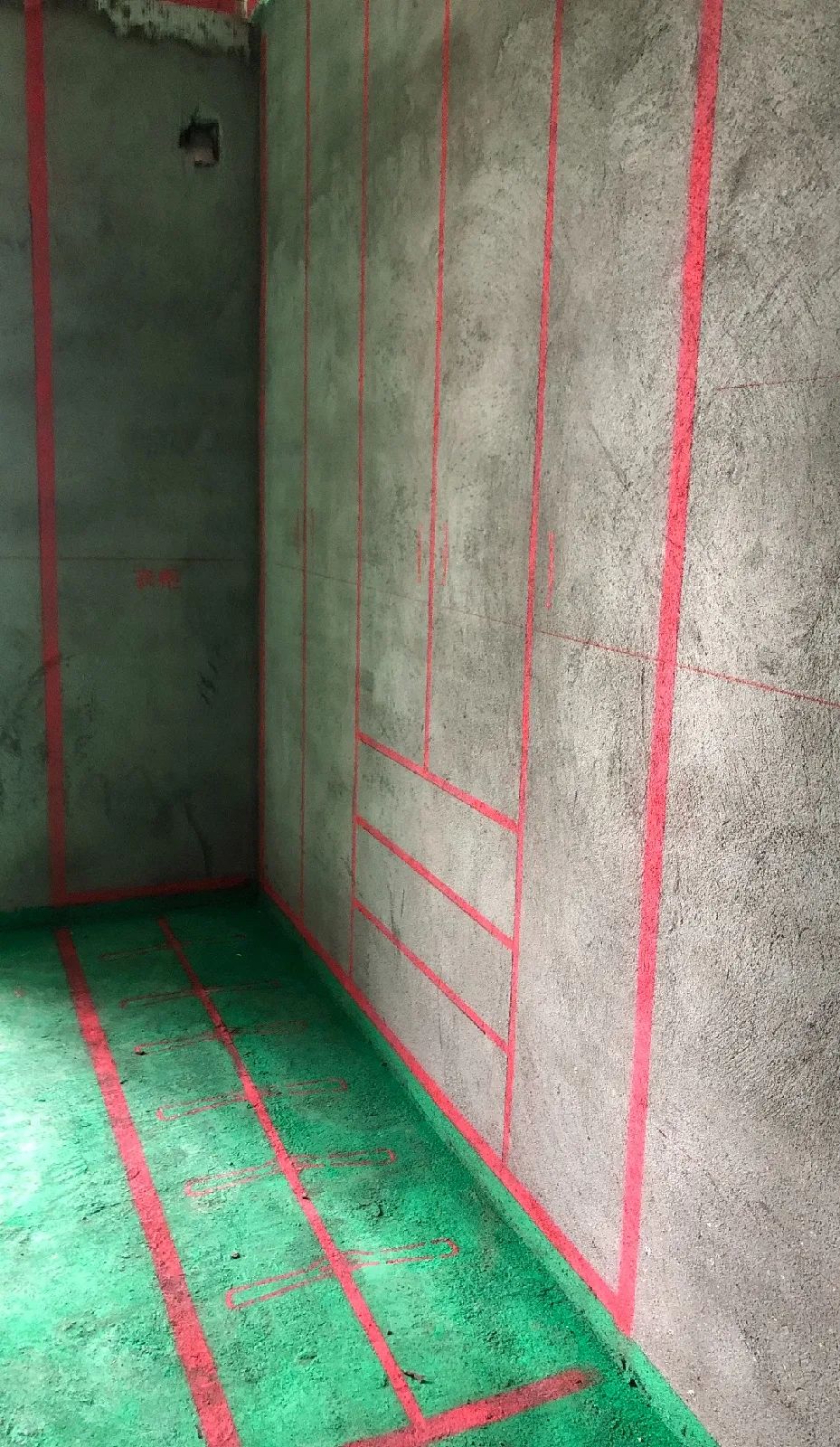

粉刷完成,阴阳角垂直误差3mm以内。
墙体粉刷完成后,需对墙体进行2-3天的洒水养护。

水电施工流程分为水电放样→水电开槽→水电布管→水电穿线→水电试压→验收。

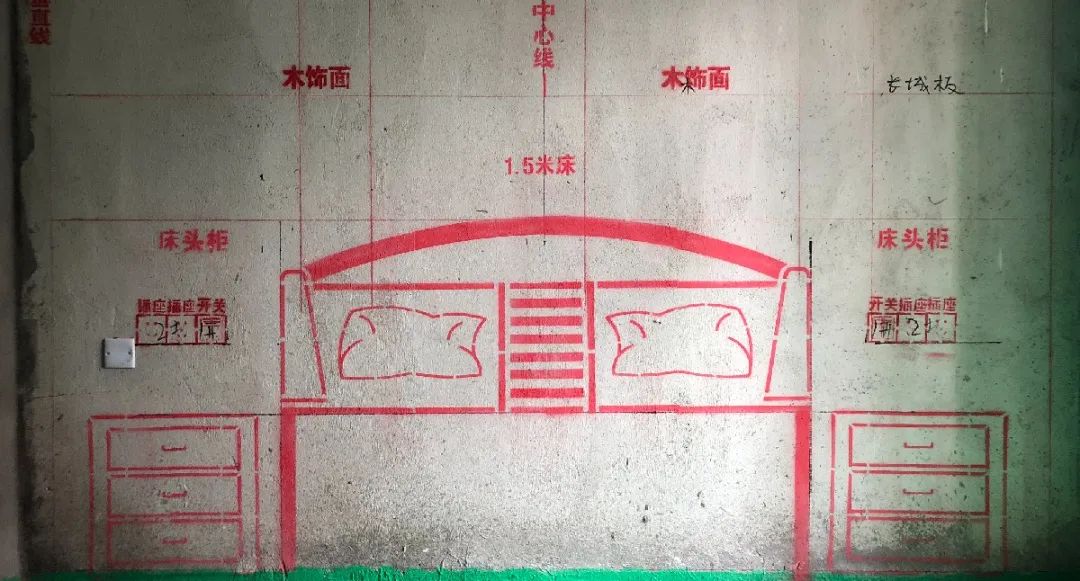

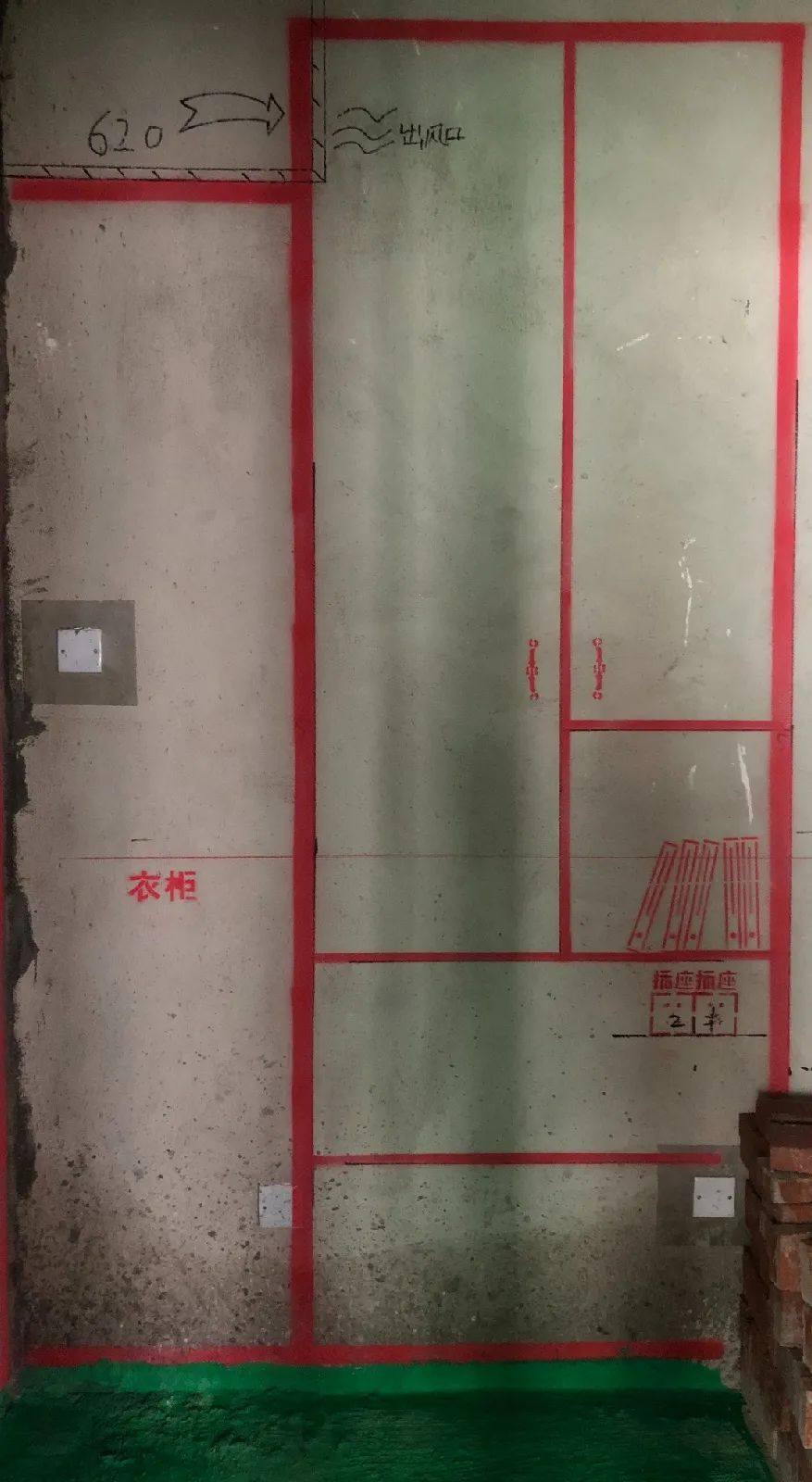

水电放样是装修前期的重中之重,不仅要现场确定开关、插座的位置、数量,还要明确家具的尺寸和家电的位置,以免后期出现插座面板被床头柜挡住的尴尬。

水电放样后,水电师傅就要开始以此为依据进行施工。水电属于隐蔽工程,后期出现问题,整改起来极难。所以,水电放样之前,切记要做好充足的准备工作,精确到床的高度、宽度、冰箱的位置等等。

水电施工完成以后,我们将实景拍摄全屋“水电VR”进行留档保存。后期如果水电出现了问题,根据VR全景图找到水电管道的位置,不必“大动干戈”。
目前中建龙庭正在进行水电走线施工,
整个工地秩序井然,
严格的施工标准,
齐全的工地保护,
定期的施工巡检,
让每位户主都能住的安心。
这样的施工是否让你动心又放心?
好工地!看首磊!
