现代建筑大量应用玻璃幕墙,玻璃幕墙大部分用中空玻璃。其具有隔音、隔热、防结霜、防潮、抗风压强度大等优点。
据测量,当室外温度为-10℃时,单层玻璃窗前的温度为-2℃,而使用三层中空玻璃的室内温度为13℃。而在炎热夏天,双层中空玻璃可以挡住90%的太阳辐射热。阳光依然可以透过玻璃幕墙,但晒在身上大多不会感到炎热。使用中空玻璃幕墙的房间可以做到冬暖夏凉,极大地改善了生活环境。

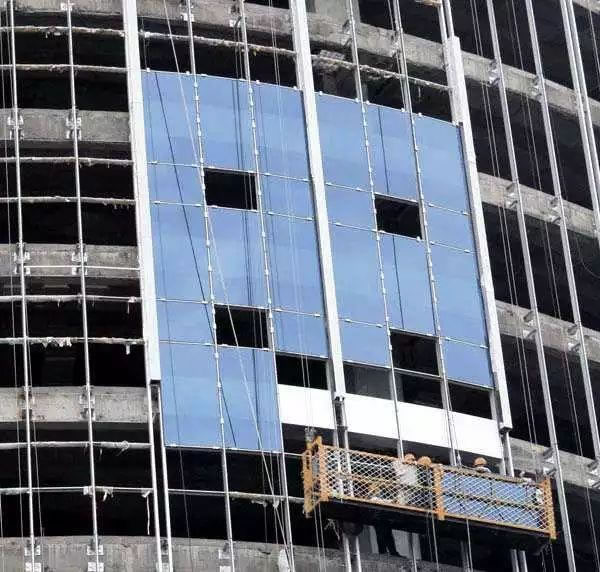

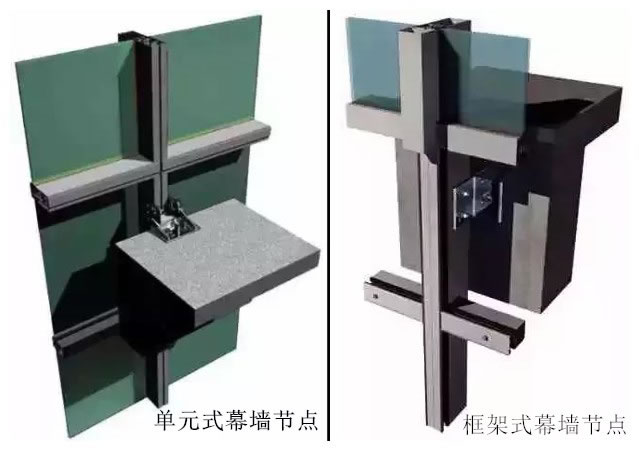

玻璃幕墙的工艺流程为放样定位、安装支座、安装立柱、安装横梁、安装玻璃以及后期的打胶、清理。
1.放样定位、安装支座
根据幕墙的造型、尺寸和图纸要求,进行幕墙的放样、弹线。各种埋件的数量、规格、位置及防腐处理须符合设计要求;在幕墙骨架与建筑结构之间设置连接固定支座,上下支座须在一条垂直线上。
2.安装立柱
在两固定支座间,用不锈钢螺栓将立柱按安装标高要求固定,立柱安装轴线偏差要≯2mm,相邻两立柱安装标高偏差≯3mm。支座与立柱接触处用柔性垫片隔离。立柱安装调整后应及时紧固。
3.安装横梁

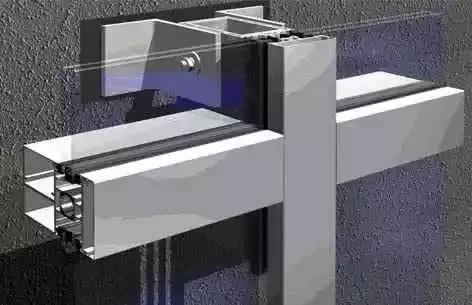

确定各横梁在立柱的标高,用铝角将横梁与立柱连接起来,横梁与立柱的接触处设置弹性橡胶垫。相邻两横梁水平标高偏差≯1mm。同层横梁的标高偏差,当幕墙宽度≤35m时,≯5mm;当幕墙宽度>35m时,≯7mm,同层横梁安装应由下而上进行。
4.安装玻璃

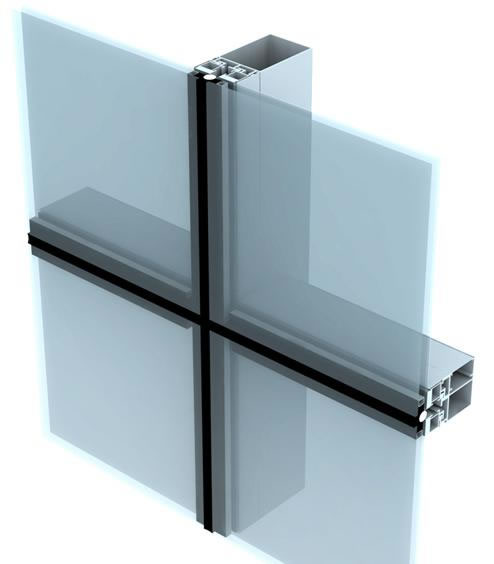

(1)明框幕墙
明框幕墙是用压板和橡皮将玻璃固定在横梁和立柱上。固定玻璃时,在横梁上设置定位垫块,垫块的搁置点离玻璃垂直边缘的距离宜为玻璃宽度的1/4,不宜<150mm,垫块的宽度应≯所支撑玻璃的厚度,长度不宜<25mm。
(2)隐框幕墙
隐框幕墙的玻璃是用结构硅酮胶粘结在铝合金框格上,从而形成玻璃单元块。玻璃单元块在工厂用专用打胶机完成。玻璃单元块制成后,将单元块中铝框格的上边挂在横梁上,再用专用固定片将铝框格的其余三边钩夹在立柱和横梁上,框格每边的固定片数量不少于两片。
(3)半隐框幕墙
半隐框幕墙在一个方向上隐框,在另一方面上则为明框。隐框方向上的玻璃边缘用结构硅酮胶固定,在明框方向上的玻璃边缘用压板和连接螺栓固定,隐框边和明框边的具体施工方法可分别参照隐框幕墙和明框幕墙的玻璃安装方法。
5.打胶、清理
打胶:打胶的温度和湿度应符合相关规范要求。
清理:玻璃幕墙的玻璃安装完成后,应用中性清洁剂和水对有污染的玻璃和铝型材进行清洗。
